春潮涌动,生机勃发,正是扬帆奋进时。国能公司以“开年即决战,起步即冲刺”的战斗姿态,切实将“挑大梁”的责任落实在行动上、体现在成效上,一着不让紧抓项目建设、生产运营、市场拓展工作,全力冲刺首季度“开门红”,为集团全年高质量发展注入强劲动能。
一、项目建设如火如荼

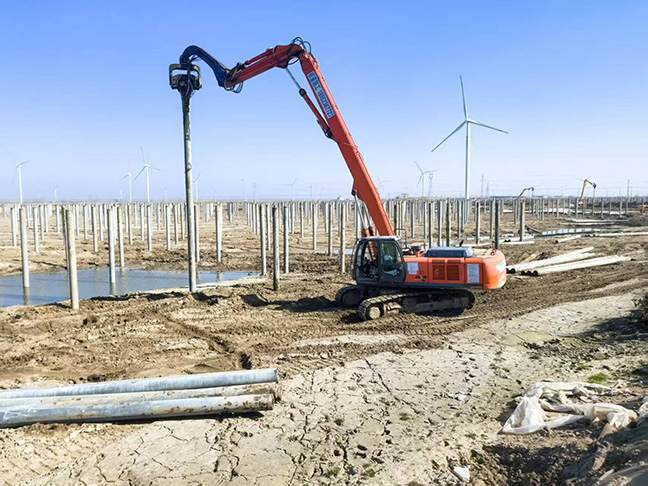

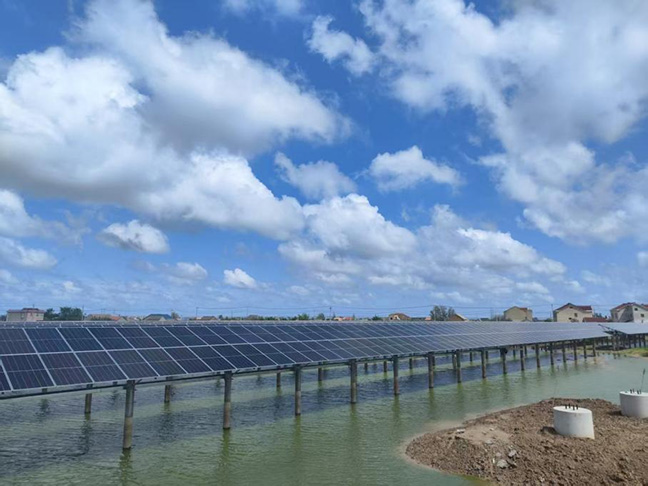

机器轰鸣作响,施工人员忙碌作业,清能公司项目建设按下“快进键”,在射阳黄沙港镇78MWp渔光互补光伏项目施工现场,项目班组紧紧围绕一季度目标任务,倒排工期、挂图作战,加强细节管理,严格管控现场安全、质量,目前已累计完成9000根管桩施工,预计将于4月中上旬圆满完成光伏区的打桩作业,随后全面铺开支架及组件的施工,积极抢抓工程进度,全力保障项目早日并网发电。
清能万帮盐城经开区150MW/300MWh储能电站是公司首个电网侧储能项目,更是布局大储市场、扩大产业规模的重要战略举措。项目于今年元旦率先启动,目前,项目前期各项工作进入收尾阶段,已完成初步设计和施工总包单位招标,施工单位进场施工,各项工作加速推进,确保6月份建成投运。
管网公司项目强势推进,构筑能源新动脉。在建项目中,庆丰管线及其配套场站已完成项目主体建设和五方主体验收,并进入试运行,日均供气量约10万方。秦南管线及其配套场站已圆满完成五方主体内部验收,成功实现通气,并进入试运行,日均供气量约10万方。
二、生产运营稳定高效
坚持“度电必争、颗粒归仓;气通万家、守护民生”原则,国能公司聚焦运营管理、安全生产、保供增效等重点任务,总体生产状况安全、平稳。
国丰公司重点开展了风机春检和技术监督工作,排查完所有叶片情况,完成了一季度海上升压站消防维保工作。各光伏电站完成一季度消防维保工作,重点在大风后进行组件专项检查,完成重点部分组件清洗和螺栓紧固工作。一季度累计完成发电量22500万千瓦时,其中海上风电完成17000万千瓦时,光伏完成5500万千瓦时,顺利完成生产经营任务。
天然气公司全力推进中俄东线互连互通项目,一季度累计输气量达2100万方。城燃公司积极推动市区瓶装液化气市场规范发展,,一季度累计供气量达1800吨。
三、市场拓展持续发力

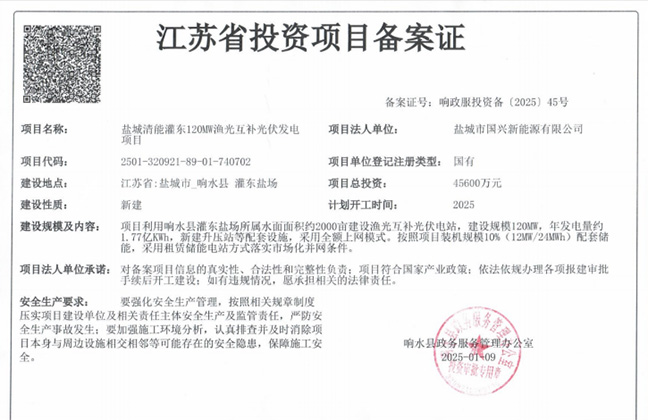

国能公司持续优化市场布局,聚焦业务拓展,积极整合资源,紧盯优质项目,利用滨海县八滩镇330亩坑塘水面建设渔光互补光伏电站,规划装机容量18MWp;与灌东盐场公司合作,利用响水灌东盐场约2000亩坑塘水面,开发建设120MW渔光互补光伏电站。目前2个项目已取得投资备案证,进入省发改委光伏发电项目实施库,正在积极推进项目前期各项工作,预计今年年底开工建设。
稳进提质,只争朝夕;蓄势提气,开局争先,国能公司将锚定全年目标任务,乘势而上,扎实推进,凝聚全员力量,为高质量发展开好局,为地区经济发展和能源保供贡献力量。
